marchlehner廊道
奥地利,
Sölden
- 位于VentSölden/Ötztal和Vent之间240号公路上的防崩塌廊道长达228米
- 行车轴线上的隧道横截面为 9.20 x 4.90 米
项目实现
工地快照、项目记录

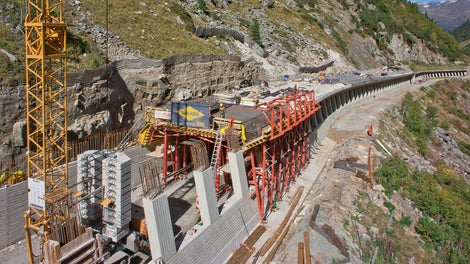

Marchlehnergalerie 隧道位于海拔1800米处,总长228米,VARIOKIT模板台车提高了施工效率,派利公司综合所有条件,为项目提供了整体的模板方案,保证了工程能按期在冬季到来之前完工。

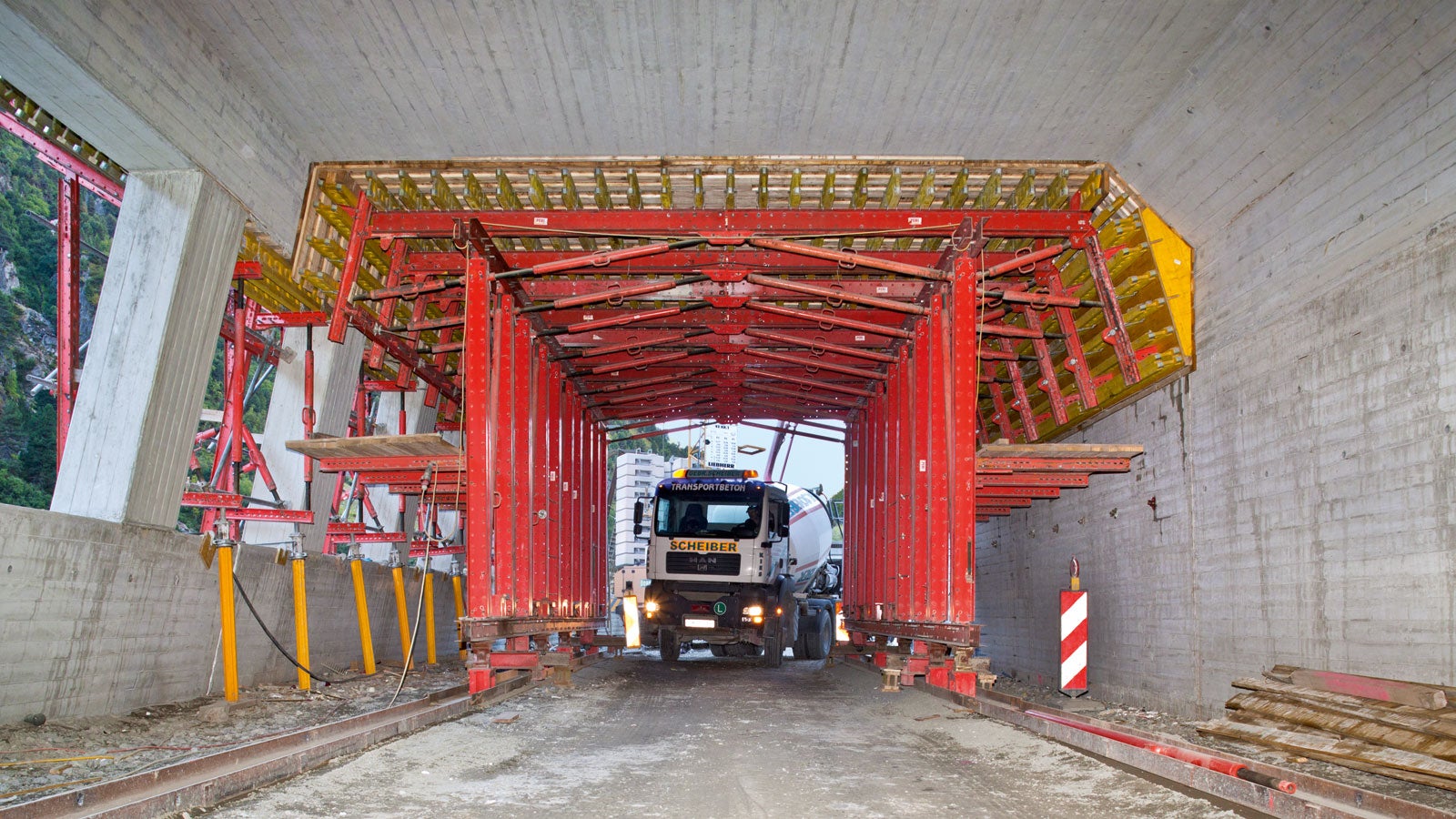

派利的模板方案由一个13.50米长的顶板模板台车组成,台车中央部分留有3米宽、4.5米高的通道,保证工地车辆的正常通行。

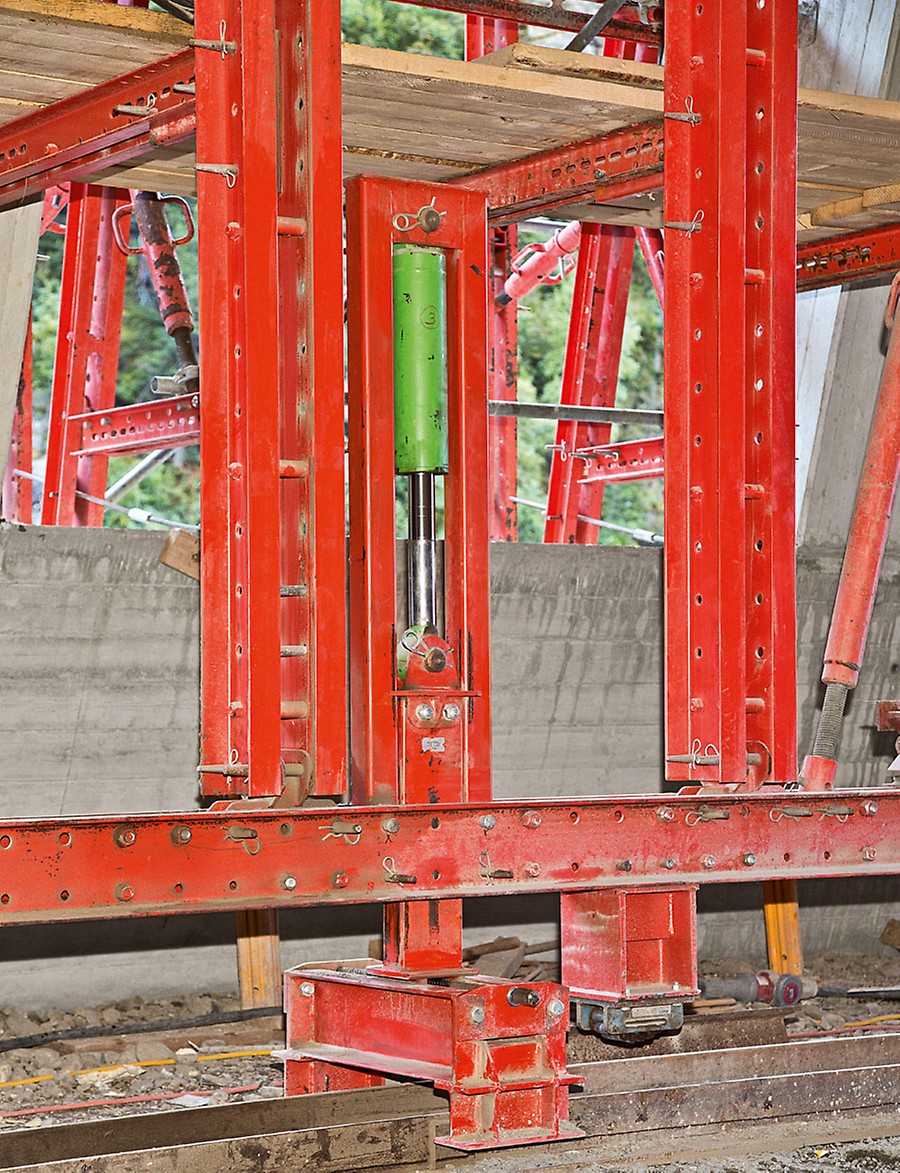

在升降装置中安装了一个可以水平移动的单元,可以针对变化的隧道半径对模板进行横向调整。

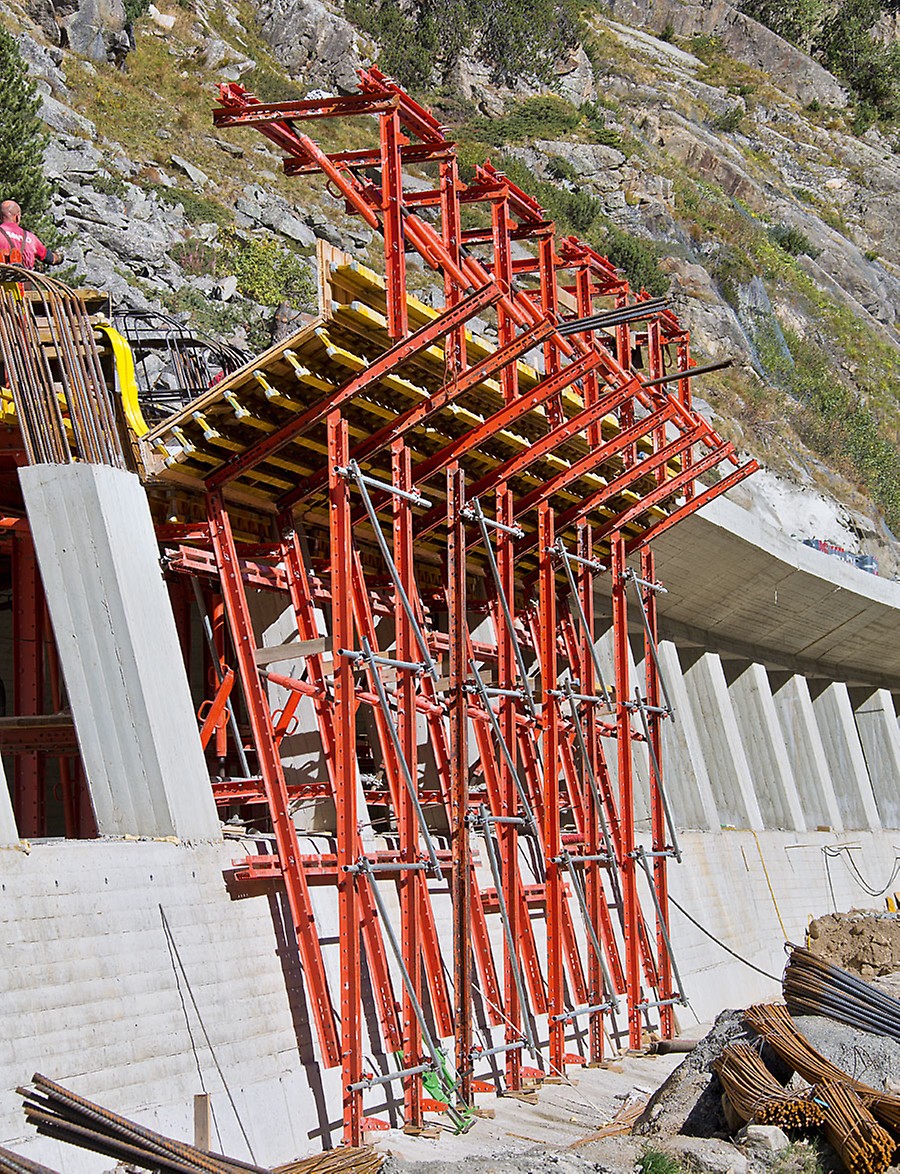

使用VARIOKIT系统为山谷一侧1.5米宽的悬挑隧道顶板配置4套模板台车,吊车的吊具可以勾住定义的吊点,整体转运台模单元。

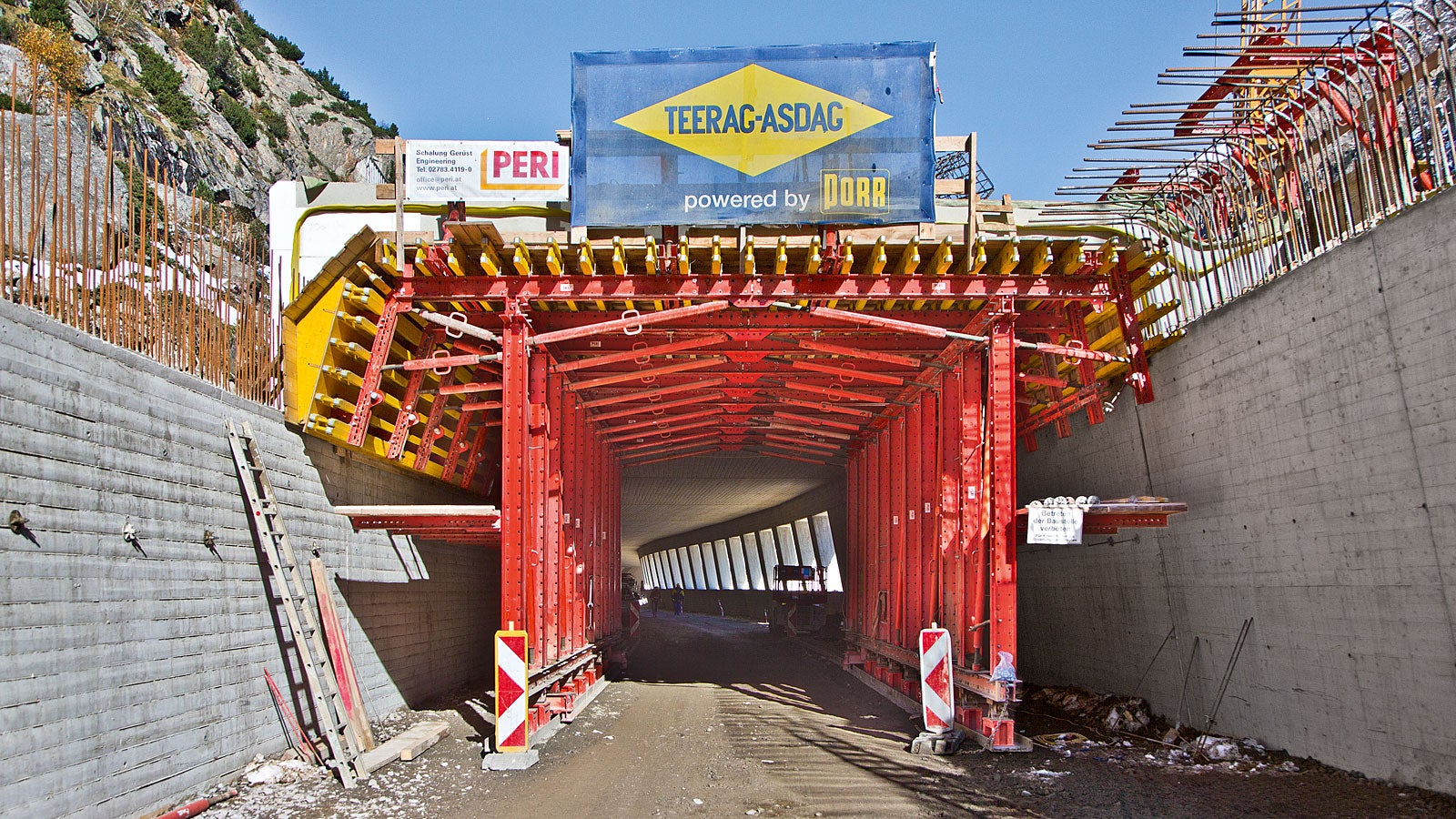

每周可完成两个12米长浇筑段的施工,包括钢筋绑扎与混凝土浇筑。
Marchlehnergalerie 隧道位于海拔1800米处,总长228米,VARIOKIT模板台车提高了施工效率,派利公司综合所有条件,为项目提供了整体的模板方案,保证了工程能按期在冬季到来之前完工。
派利的模板方案由一个13.50米长的顶板模板台车组成,台车中央部分留有3米宽、4.5米高的通道,保证工地车辆的正常通行。
在升降装置中安装了一个可以水平移动的单元,可以针对变化的隧道半径对模板进行横向调整。
使用VARIOKIT系统为山谷一侧1.5米宽的悬挑隧道顶板配置4套模板台车,吊车的吊具可以勾住定义的吊点,整体转运台模单元。
每周可完成两个12米长浇筑段的施工,包括钢筋绑扎与混凝土浇筑。
客户需求与派利工程解决方案
Markus Kreuzer
施工经理
