摩泽尔水闸
德国,
特里尔
- 新建第二个摩泽尔水闸,从入闸口至出闸口全长312米
- 在现有的170米长的水闸边上,修建一条216米长的水闸,可用宽度为12.60米,高度为12.70米
- 两侧设有纵向渠道和横向的分支渠道,用于注水和排水
- 大型的建筑工地,在不到1.5年的时间内浇筑了约4.5万立方米混凝土
项目实现
工地快照、项目记录

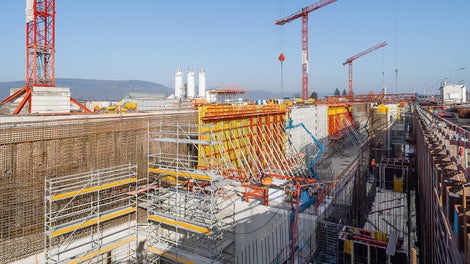

模板、脚手架、工程技术服务:派利为这一大型施工现场提供了定制的模板、脚手架方案

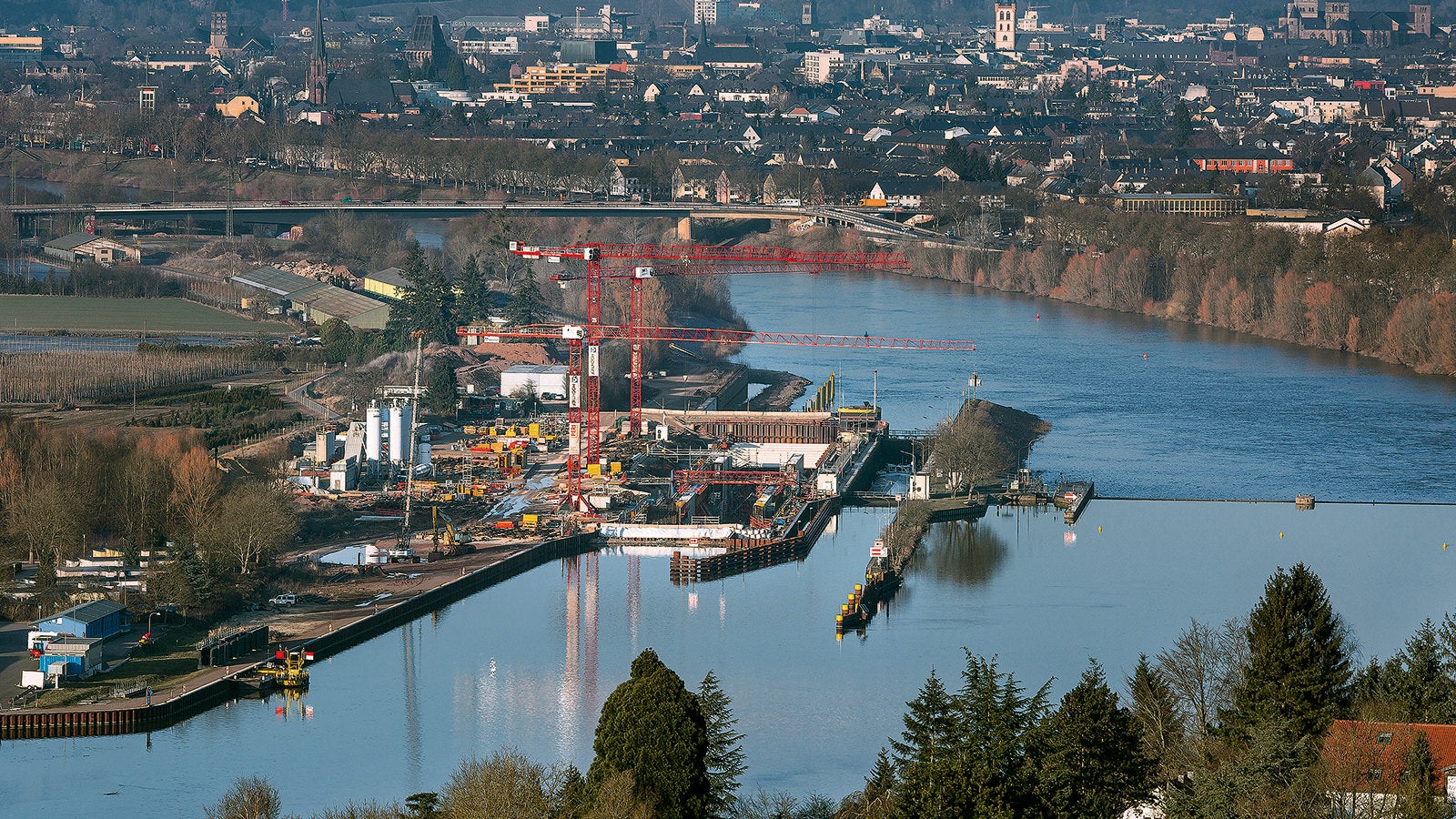

从入闸口至出闸口新建的第二个水闸共312米长。

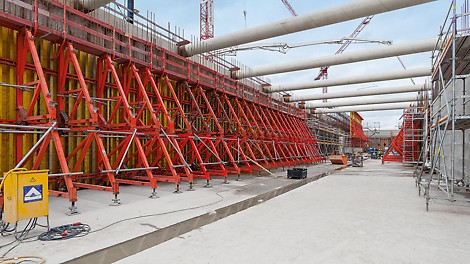

新建的特里尔摩泽尔水闸的工期将近一年半,共计浇筑45000立方米混凝土。

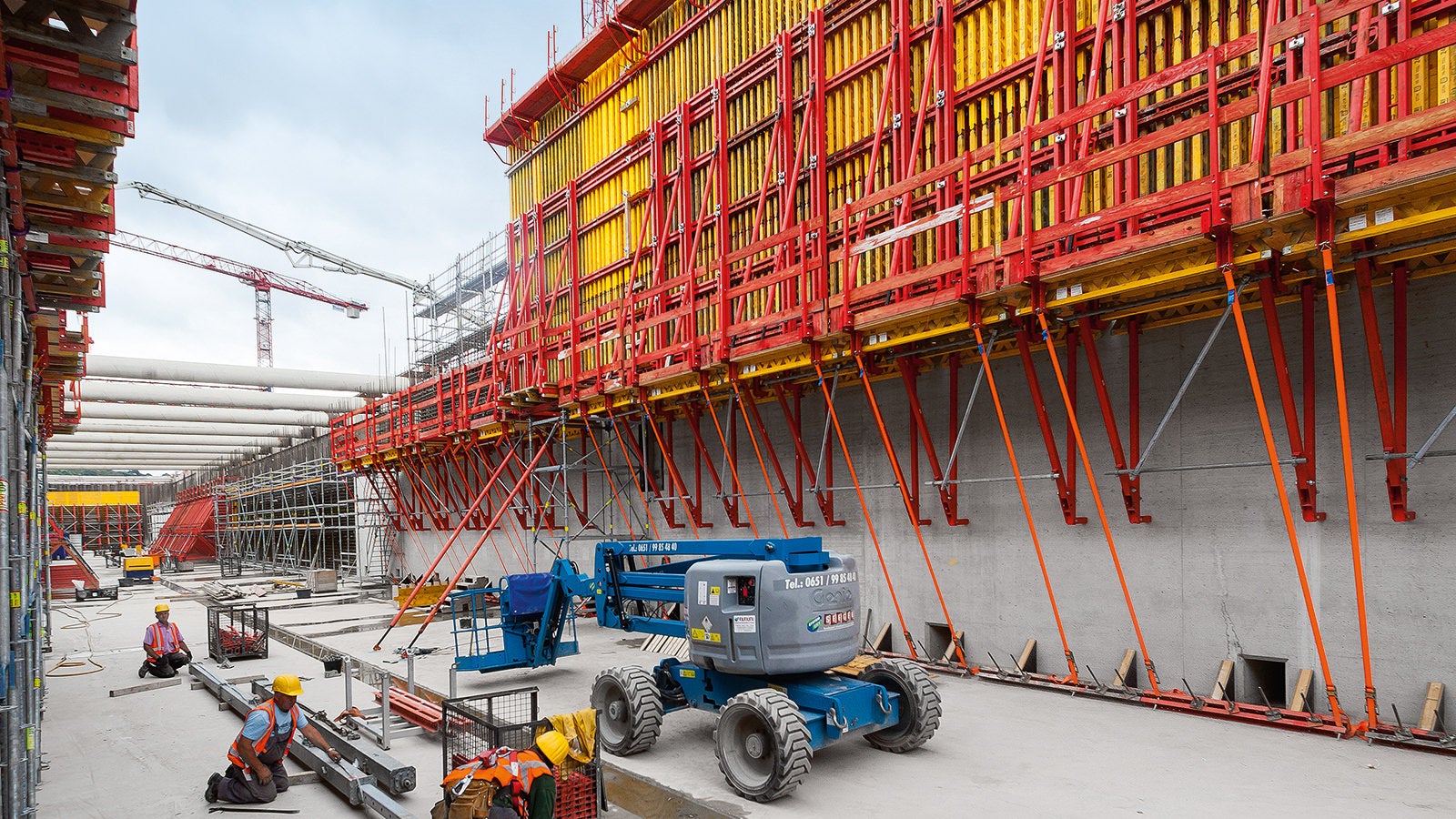

使用SCS爬架作为平台,支撑7.8米的VARIO GT24木梁式模板,浇筑第二层墙体。
使用模板台车浇筑水闸之间的廊道,台车也是使用派利的系统组件为项目专门设计的。
派利的技术指导人员从工程开始就为施工团队围绕模板、脚手架的使用提供技术支持。
以入闸口为例,使用派利模板组件精确预制3D-异型模板,并提供力学计算结构,帮助实现复杂建筑造型的浇筑。

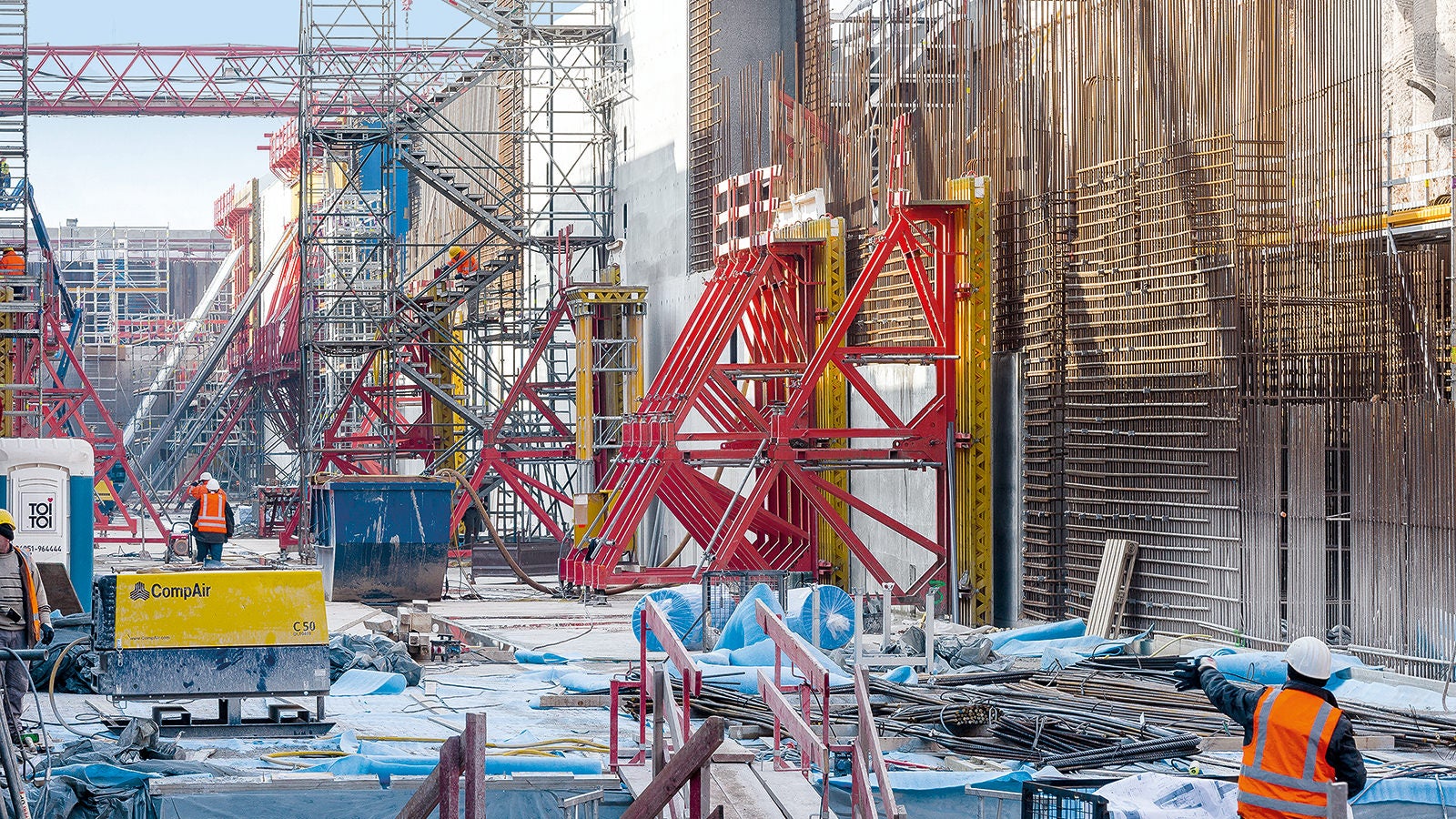

新建的水闸深15米,建筑组件尺寸巨大,使用了大量的钢筋。
During the construction of the Moselle Lock in Trier, a PERI project coordinator supported the site management in all technical, commercial and logistical aspects regarding the coordination of the planning and installation work as well as ensuring punctual supply of materials.

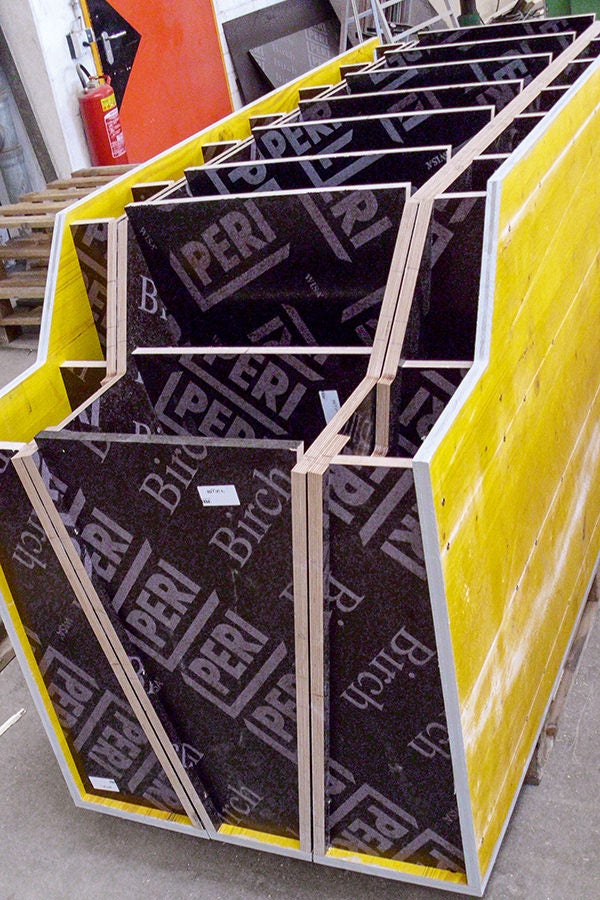

An important element of individual project support is the formwork assembly. PERI uses state-of-the-art machines to produce cut-to-size plywood sheets and all types of special formwork.

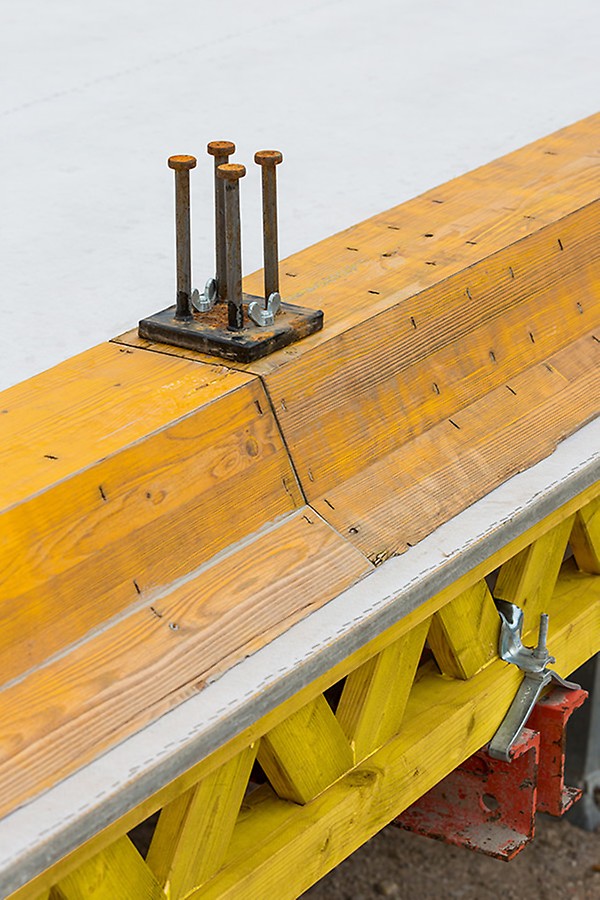

The formwork and reinforcement work in particular presented a major challenge. The main issue here was taking into consideration a large number of mounting components with extremely tight tolerance specifications.
模板、脚手架、工程技术服务:派利为这一大型施工现场提供了定制的模板、脚手架方案
从入闸口至出闸口新建的第二个水闸共312米长。

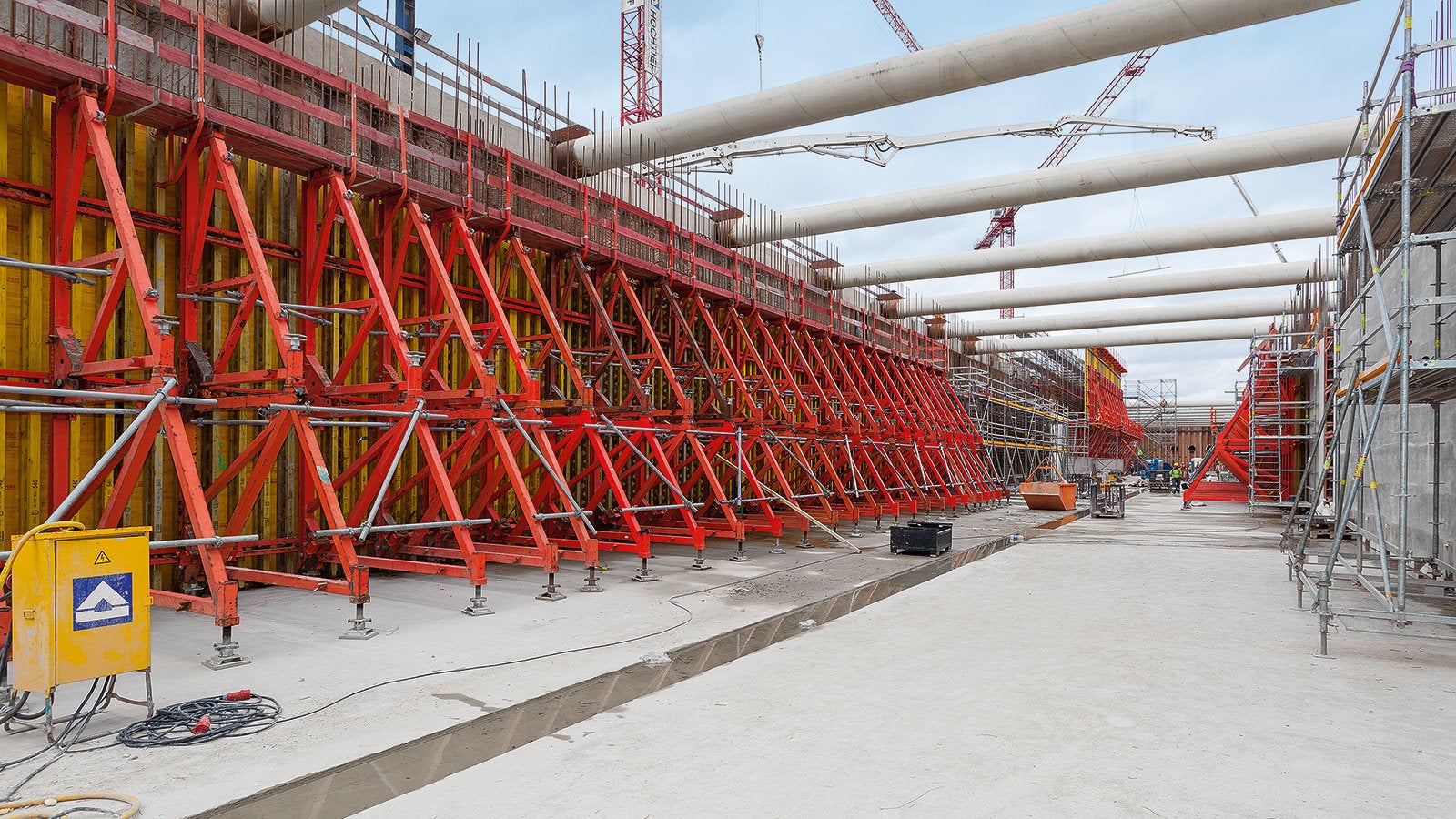

新建的特里尔摩泽尔水闸的工期将近一年半,共计浇筑45000立方米混凝土。
使用SCS爬架作为平台,支撑7.8米的VARIO GT24木梁式模板,浇筑第二层墙体。

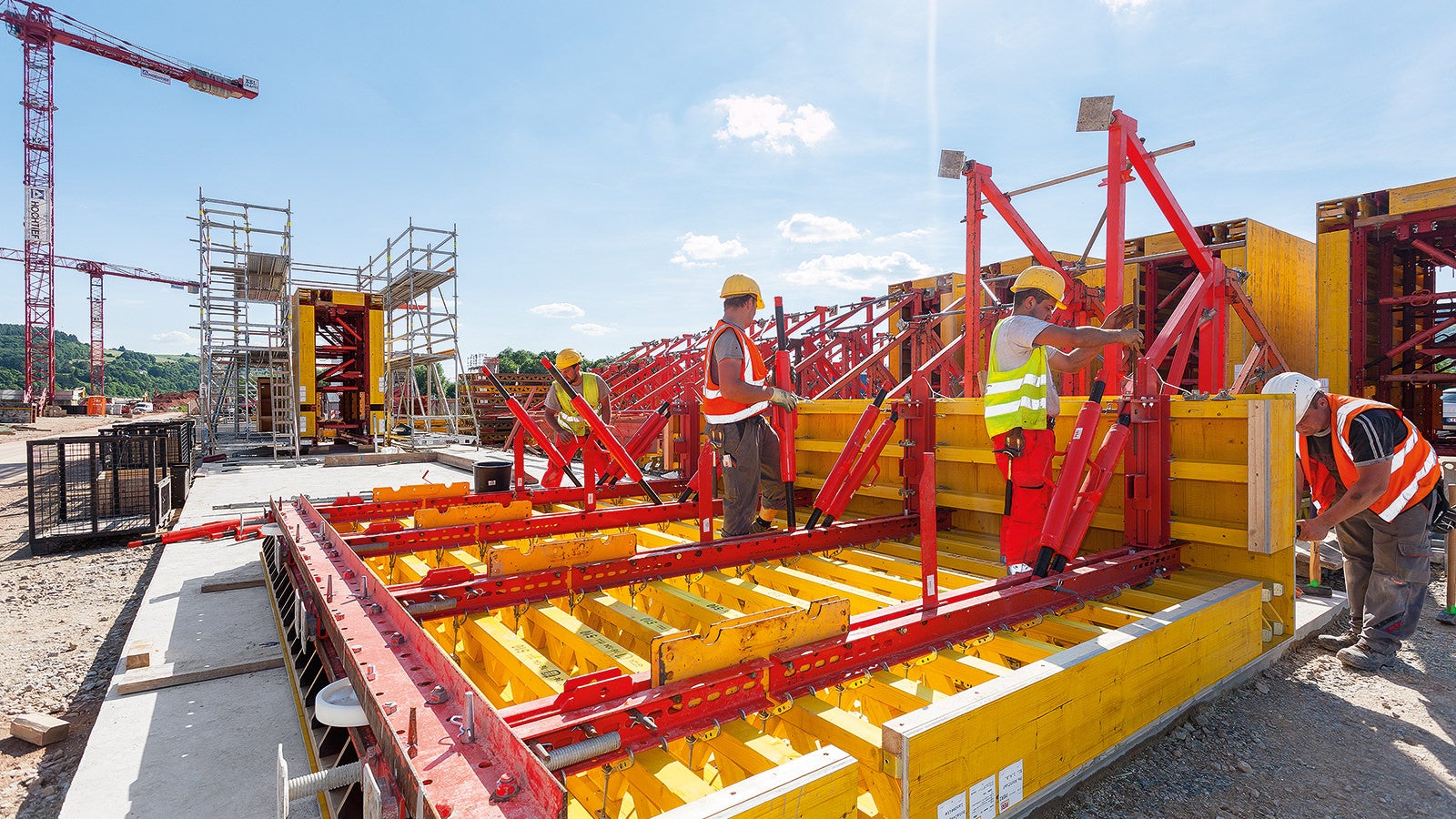

使用模板台车浇筑水闸之间的廊道,台车也是使用派利的系统组件为项目专门设计的。
派利的技术指导人员从工程开始就为施工团队围绕模板、脚手架的使用提供技术支持。

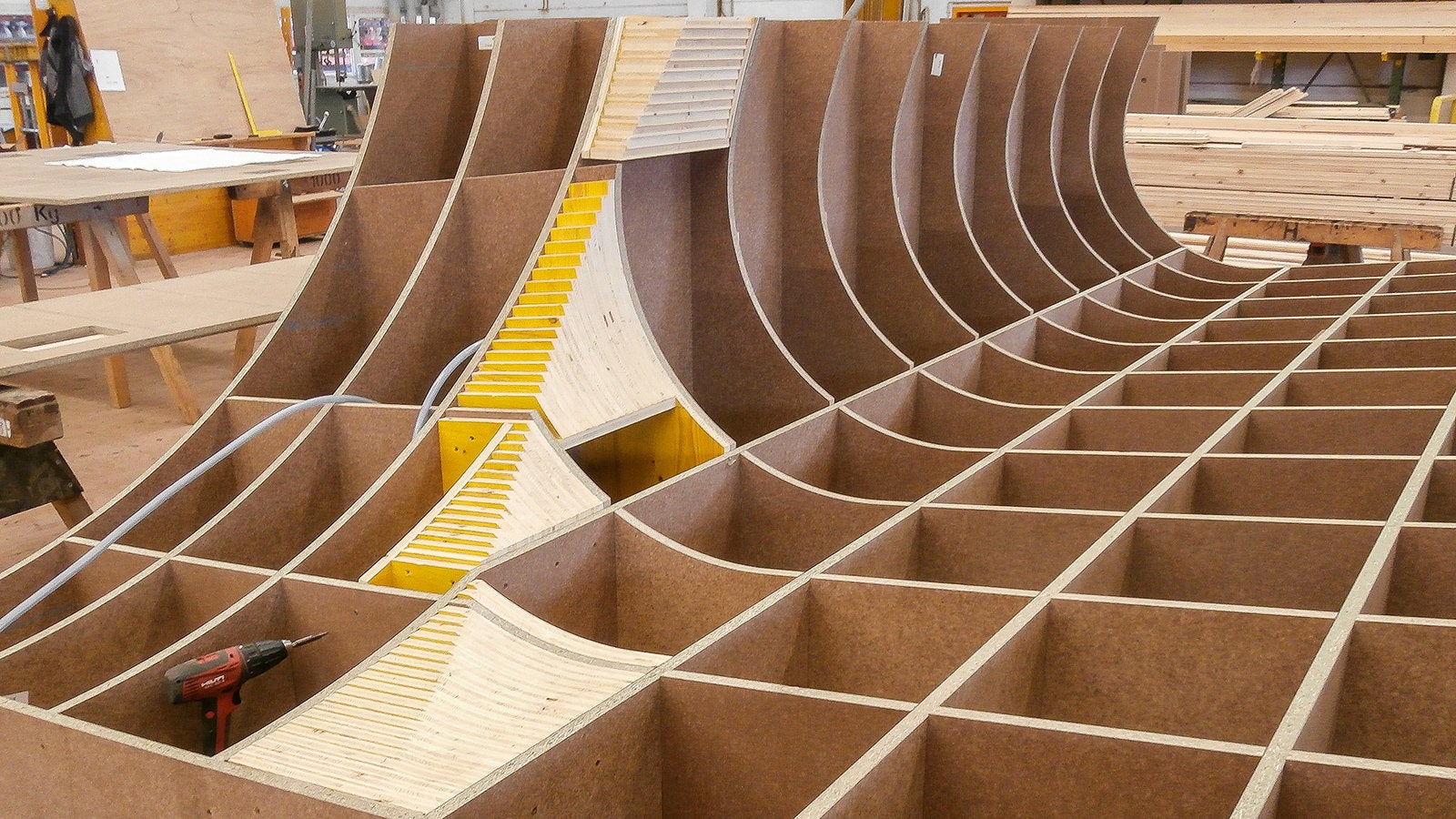

以入闸口为例,使用派利模板组件精确预制3D-异型模板,并提供力学计算结构,帮助实现复杂建筑造型的浇筑。
新建的水闸深15米,建筑组件尺寸巨大,使用了大量的钢筋。
During the construction of the Moselle Lock in Trier, a PERI project coordinator supported the site management in all technical, commercial and logistical aspects regarding the coordination of the planning and installation work as well as ensuring punctual supply of materials.
An important element of individual project support is the formwork assembly. PERI uses state-of-the-art machines to produce cut-to-size plywood sheets and all types of special formwork.
The formwork and reinforcement work in particular presented a major challenge. The main issue here was taking into consideration a large number of mounting components with extremely tight tolerance specifications.
客户需求与派利工程解决方案
Udo Töben
工区施工员
这个建筑工程对我们团队而言也非常特别。水闸项目是要求非常严苛的工程项目,因为必须考虑许多具有严格尺寸要求的预埋构件。协调合作的结果非常完美:派利公司为我们提供预组装好的模板-保证了所有模板始终如一的质量。我在此必须向所有参与此项目高素养的派利工程师致敬-非常感谢!我们与派利的合作可以说是尽善尽美!
